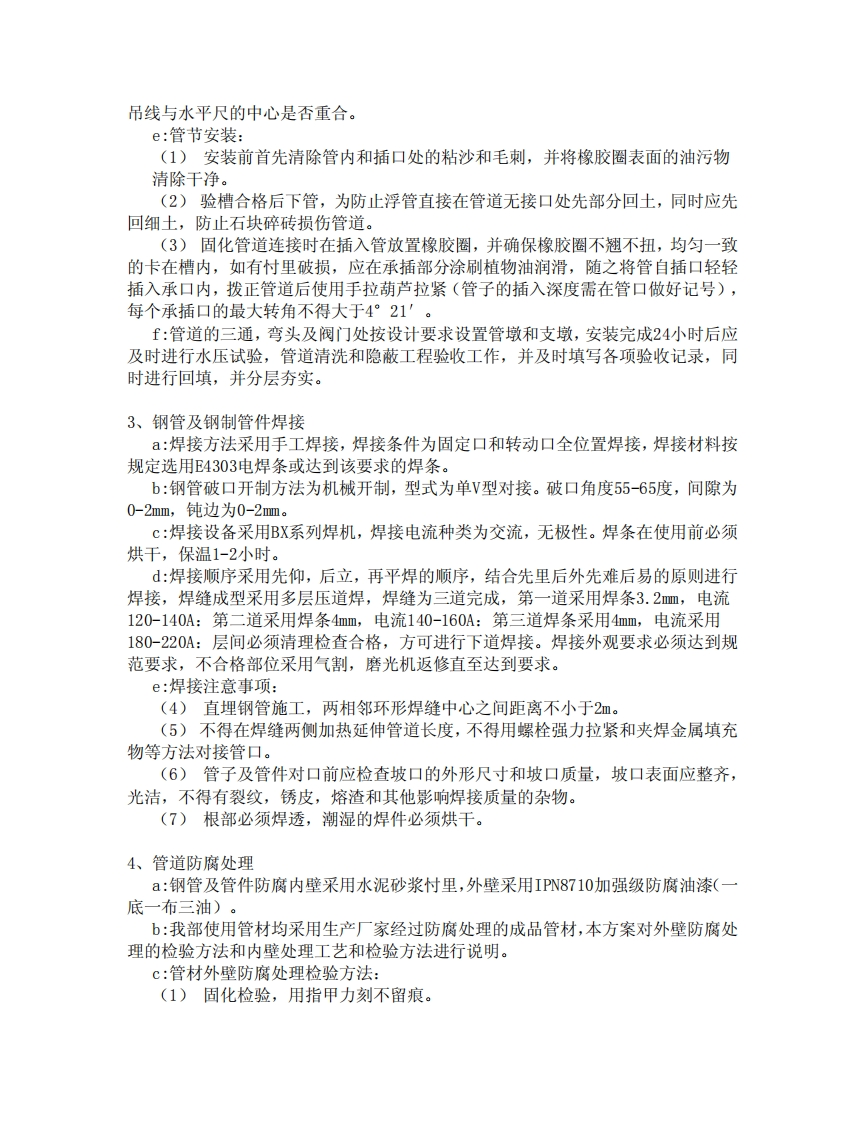

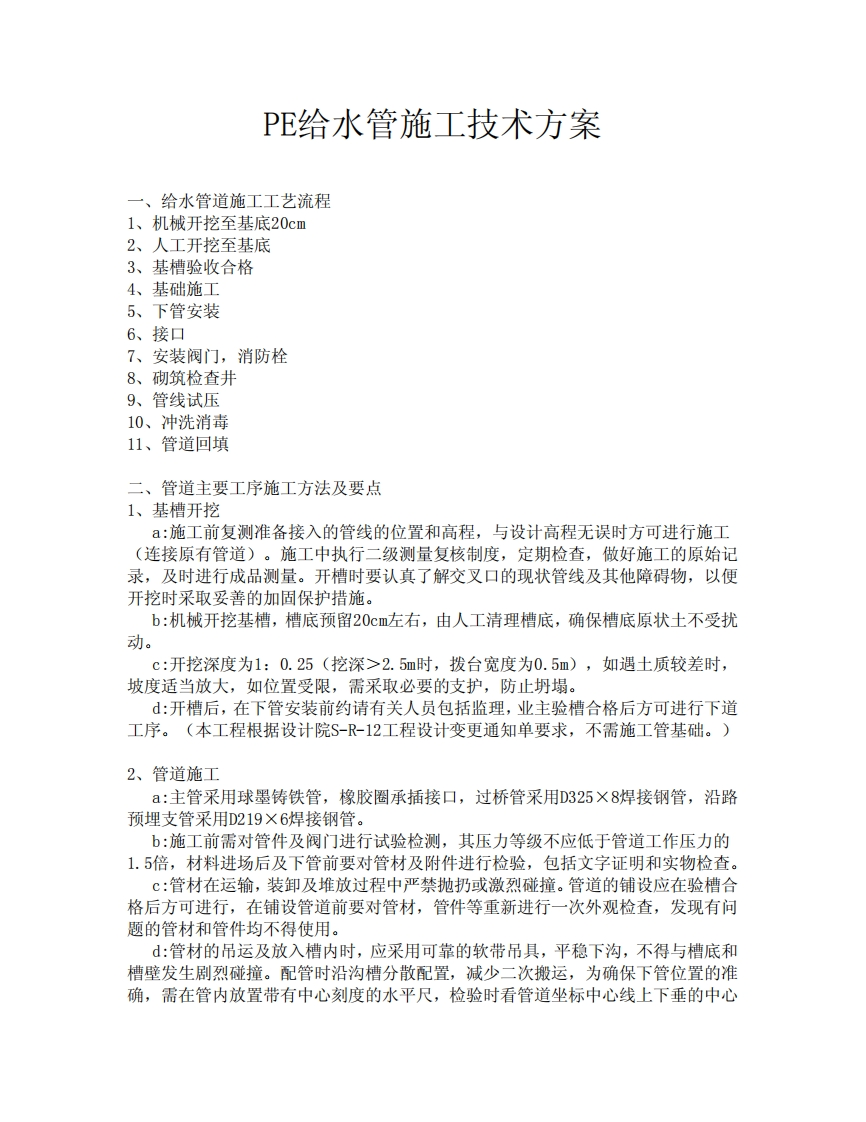

PE给水管施工技术方案一、给水管道施工工艺流程1、机械开挖至基底20cm2、人工开挖至基底3、基槽验收合格4、基础施工5、下管安装6、接口7、安装阀门,消防栓8、砌筑检查井9、管线试压10、冲洗消毒11、管道回填二、管道主要工序施工方法及要点1、基槽开挖:施工前复测准备接入的管线的位置和高程,与设计高程无误时方可进行施工(连接原有管道)。施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行成品测量。开槽时要认真了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善的加固保护措施。b:机械开挖基槽,槽底预留20cm左右,由人工清理槽底,确保槽底原状土不受扰动。c:开挖深度为1:0.25(挖深>2.5m时,拨台宽度为0.5m),如遇土质较差时,坡度适当放大,如位置受限,需采取必要的支护,防止坍塌。d:开槽后,在下管安装前约请有关人员包括监理,业主验槽合格后方可进行下道工序。(本工程根据设计院S-R-12工程设计变更通知单要求,不需施工管基础。)2、管道施工:主管采用球墨铸铁管,橡胶圈承插接口,过桥管采用D325×8焊接钢管,沿路预埋支管采用D219×6焊接钢管。b:施工前需对管件及阀门进行试验检测,其压力等级不应低于管道工作压力的1.5倍,材料进场后及下管前要对管材及附件进行检验,包括文字证明和实物检查。c:管材在运输,装卸及堆放过程中严禁抛扔或激烈碰撞。管道的铺设应在验槽合格后方可进行,在铺设管道前要对管材,管件等重新进行一次外观检查,发现有问题的管材和管件均不得使用。d:管材的吊运及放入槽内时,应采用可靠的软带吊具,平稳下沟,不得与槽底和槽壁发生剧烈碰撞。配管时沿沟槽分散配置,减少二次搬运,为确保下管位置的准确,需在管内放置带有中心刻度的水平尺,检验时看管道坐标中心线上下垂的中心
