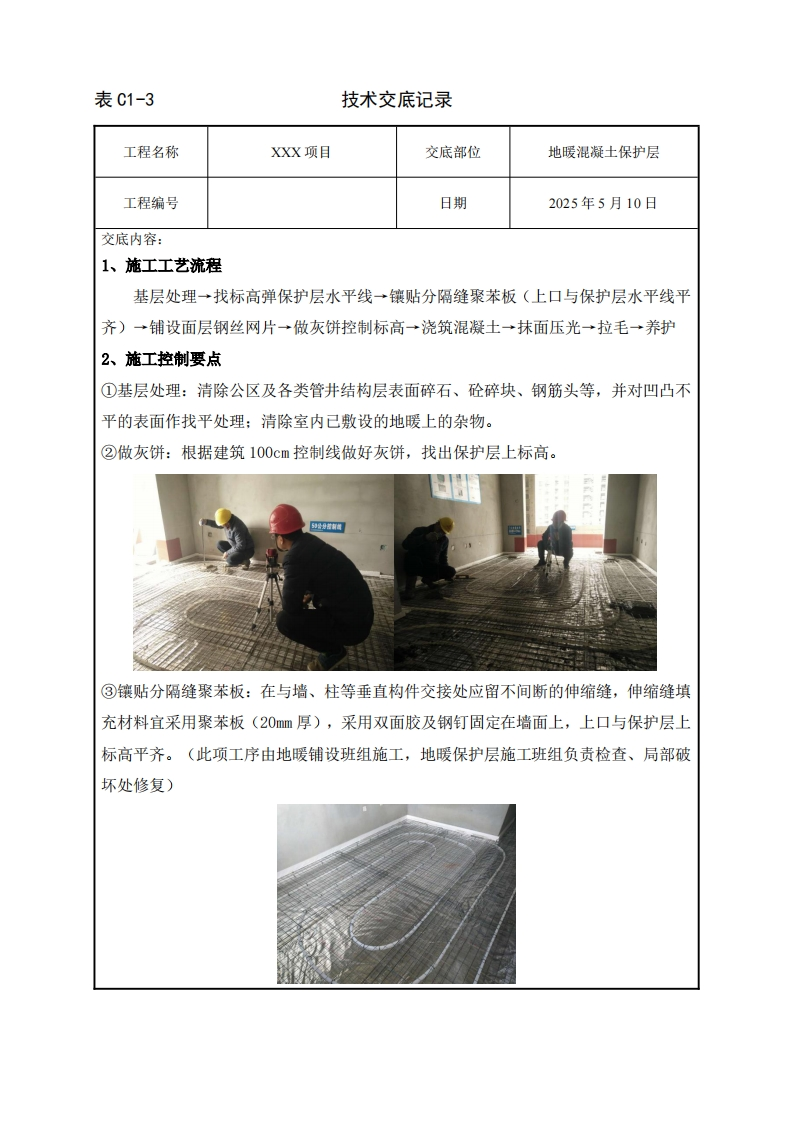

表01-3技术交底记录工程名称XXX项目交底部位地暖混凝土保护层工程编号日期2025年5月10日交底内容:1、施工工艺流程基层处理→找标高弹保护层水平线→镶贴分隔缝聚苯板(上口与保护层水平线平齐)→铺设面层钢丝网片→做灰饼控制标高→浇筑混凝土→抹面压光→拉毛→养护2、施工控制要点①基层处理:清除公区及各类管井结构层表面碎石、砼碎块、钢筋头等,并对凹凸不平的表面作找平处理:清除室内已敷设的地暖上的杂物。②做灰饼:根据建筑100cm控制线做好灰饼,找出保护层上标高。5安8有门③镶贴分隔缝聚苯板:在与墙、柱等垂直构件交接处应留不间断的伸缩缝,伸缩缝填充材料宜采用聚苯板(20mm厚),采用双面胶及钢钉固定在墙面上,上口与保护层上标高平齐。(此项工序由地暖铺设班组施工,地暖保护层施工班组负责检查、局部破坏处修复)
